Análisis de ciclo de vida
Carbono embebido cuantificado antes de construir.
La mitad de la huella de un edificio nuevo ya se emitió el día de la inauguración: está en el concreto, el acero y el aluminio. El análisis de ciclo de vida la cuantifica (WBLCA | ISO 14040 y 14044 | EPD ISO 14025).
En términos de negocio
La frontera ya no es el kWh: es el kgCO₂e/m².
Puntos LEED de alto valor. El crédito MR de ciclo de vida exige reducir 10 % en al menos tres de seis categorías de impacto, incluida la de calentamiento global (GWP), sin empeorar ninguna más de 5 %. Es uno de los créditos más técnicos del sistema y el análisis se produce dentro de la firma.
Reporte y financiamiento. El dato de carbono embebido ya aparece en due diligence y LEED v5 lo convierte en requisito.
Ingeniería de valor con criterio. ¿Cemento con fly ash o portland? ¿Losa aligerada o sólida? Cada alternativa tiene costo, desempeño y carbono: ponemos los tres números en la misma tabla.
El LCA útil se corre dos veces. La primera, cuando todavía importa.
Línea base en diseño esquemático
Estructura, envolvente y cimentación concentran el impacto. El objetivo es identificar los tres o cuatro movimientos de mayor reducción mientras cambiar el sistema estructural sigue siendo una decisión de proyecto.
Optimización con su estructurista

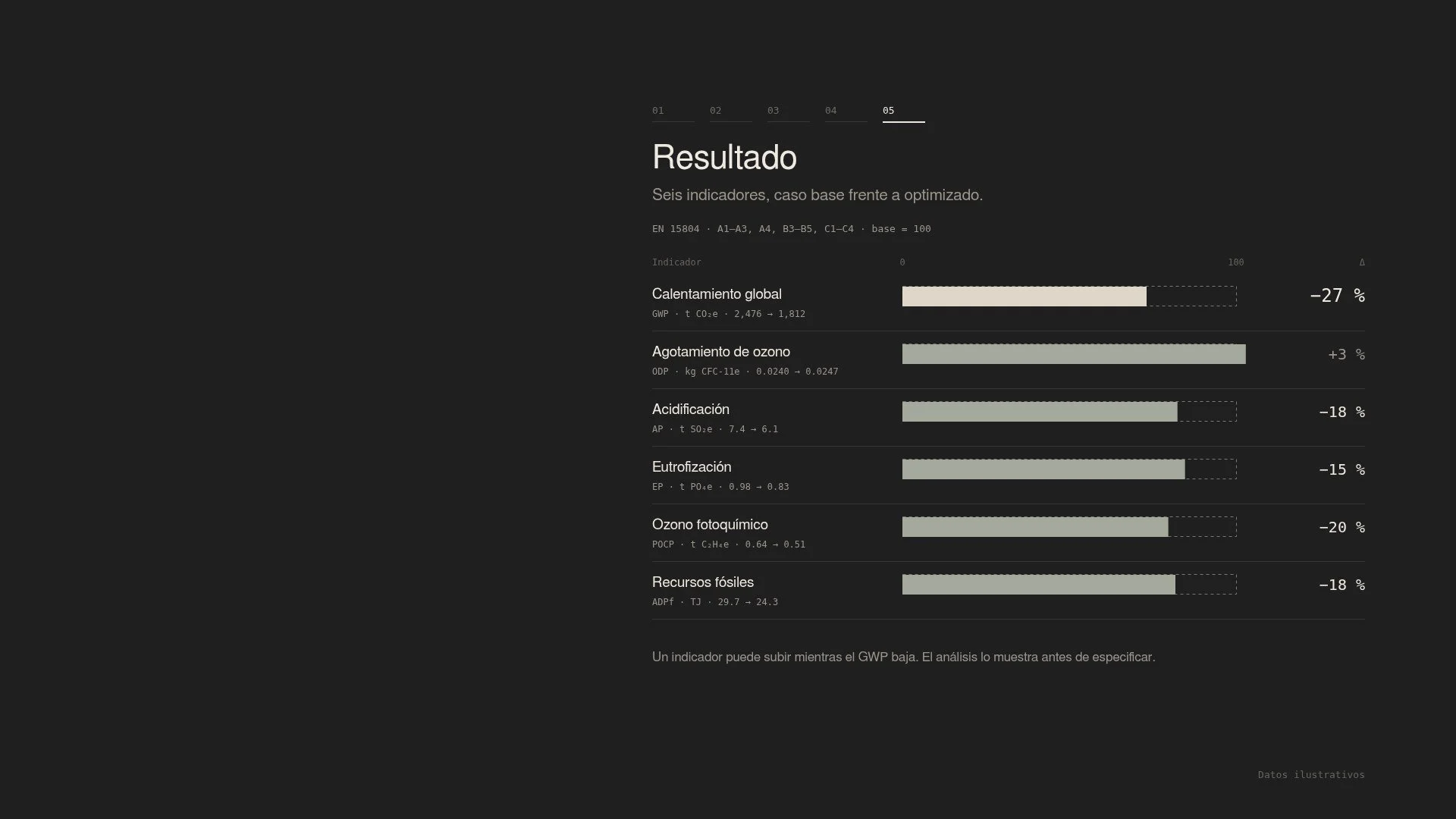

Cementantes suplementarios (SCM), secciones, contenido reciclado real de proveedores regionales y envolvente, evaluado en las seis categorías porque el crédito exige mejorar sin empeorar ninguna.
LCA final en formato de revisor GBCI
El mismo levantamiento alimenta los créditos de declaraciones ambientales de producto (EPD): un solo levantamiento para varios créditos.
Ejemplo de análisis
Dónde está el carbono, antes de construir
Un WBLCA produce miles de líneas de inventario. Lo que sirve para decidir cabe en un diagrama: qué familia de material, en qué etapa del ciclo y cuánto pesa. Abajo, un caso real (nave industrial en el norte de México, anonimizado) con su caso base y el escenario optimizado que resultó del análisis.
Datos del diagrama
| Etapa | Caso base | Optimizado | Δ |
|---|---|---|---|
| A1–A3 Producción de materiales | 2,021 | 1,349 | −672 |
| A4 Transporte a obra | 16 | 16 | — |
| B3–B5 Reemplazos (60 años) | 390 | 399 | +9 |
| C1–C4 Fin de vida | 50 | 48 | −2 |
| Total | 2,476 | 1,812 | −664 |
Lecturas
82 % A1–A3 | Producción de materiales
Cuatro quintas partes del carbono del edificio quedan fijadas en la especificación, no en la obra. Un análisis que llega después del paquete de construcción llega tarde para el 82 % del problema.
0.7 % A4 | Transporte a obra
Dieciséis toneladas de 2,476. El transporte suele ocupar más discusión de la que su peso justifica; el inventario lo pone en su sitio y libera la conversación para lo que sí mueve la cifra.
1.8× B3–B5 | Reemplazos a 60 años
Los reemplazos de acabados pesan 1.8 veces todo el acero estructural del edificio. Es una decisión de especificación y de vida útil, no de estructura.
−27 % Escenario optimizado
664 toneladas menos sin cambiar la geometría: misma superficie, mismo claro estructural, mismo programa. El ahorro sale de la mezcla de concreto y del refuerzo.
Preguntas frecuentes
Cuándo tiene sentido el análisis de ciclo de vida
En diseño esquemático, cuando el sistema estructural y la envolvente todavía pueden cambiar. La estructura, la cimentación y la envolvente concentran la mayor parte del carbono embebido, y el análisis identifica las tres o cuatro decisiones que más lo reducen.
Qué puntos LEED soporta
El crédito de ciclo de vida del edificio en Materiales y Recursos, que exige reducir al menos 10 % en tres de seis categorías de impacto sin empeorar ninguna más de 5 %. El mismo levantamiento organiza las declaraciones ambientales de producto (EPD) de los créditos de divulgación y optimización de materiales. En LEED v5 el carbono embebido pasa a ser prerrequisito.
Qué información necesitan del estructurista
El sistema estructural previsto, las secciones y cuantías preliminares, la especificación de concreto y acero (resistencia, cementantes suplementarios, contenido reciclado) y la envolvente propuesta. Con la primera volumetría basta para la línea base; la optimización se hace en sesiones de trabajo con su estructurista.
Mientras la estructura siga en papel, el análisis todavía puede cambiarla.
Díganos la etapa del proyecto y el sistema estructural previsto: le decimos qué reducción es alcanzable y qué puntos LEED soporta.
